تغییر ماده، مقدار یا دستور ساخت نباید با اصلاح خام فرمول فعال انجام شود. درخواست تغییر مهندسی دلیل، تاریخ اثر، اقلام تغییر و اثر آن بر سفارش‌های باز را ثبت می‌کند. ماده جایگزین نیز باید نسبت مصرف، دامنه فرمول، بازه اعتبار و تأیید مشخص داشته باشد و مصرف آن در هر سفارش با انحراف رسمی قابل ردیابی باشد.

مسیر در پنلکالا، انبار و تولید ← تولید ← تغییرات مهندسی و انحراف مصرف

پیش‌نیازها

قبل از اجرای مراحل، این موارد آماده باشد

فرمول ساخت فعال و اقلام آن به‌درستی نسخه‌گذاری شده باشند.ماده اصلی و جایگزین در کالاها ثبت و از نظر فنی و کیفیت بررسی شده باشند.مسئولان تأیید مهندسی، تولید و کیفیت مشخص باشند.

مراحل انجام کار

گام‌های عملی در SysLink ERP

هر مرحله را انجام دهید و همان لحظه کنترل پیشنهادی را بررسی کنید تا خطا دیرتر در گزارش مالی یا عملیاتی دیده نشود.

01

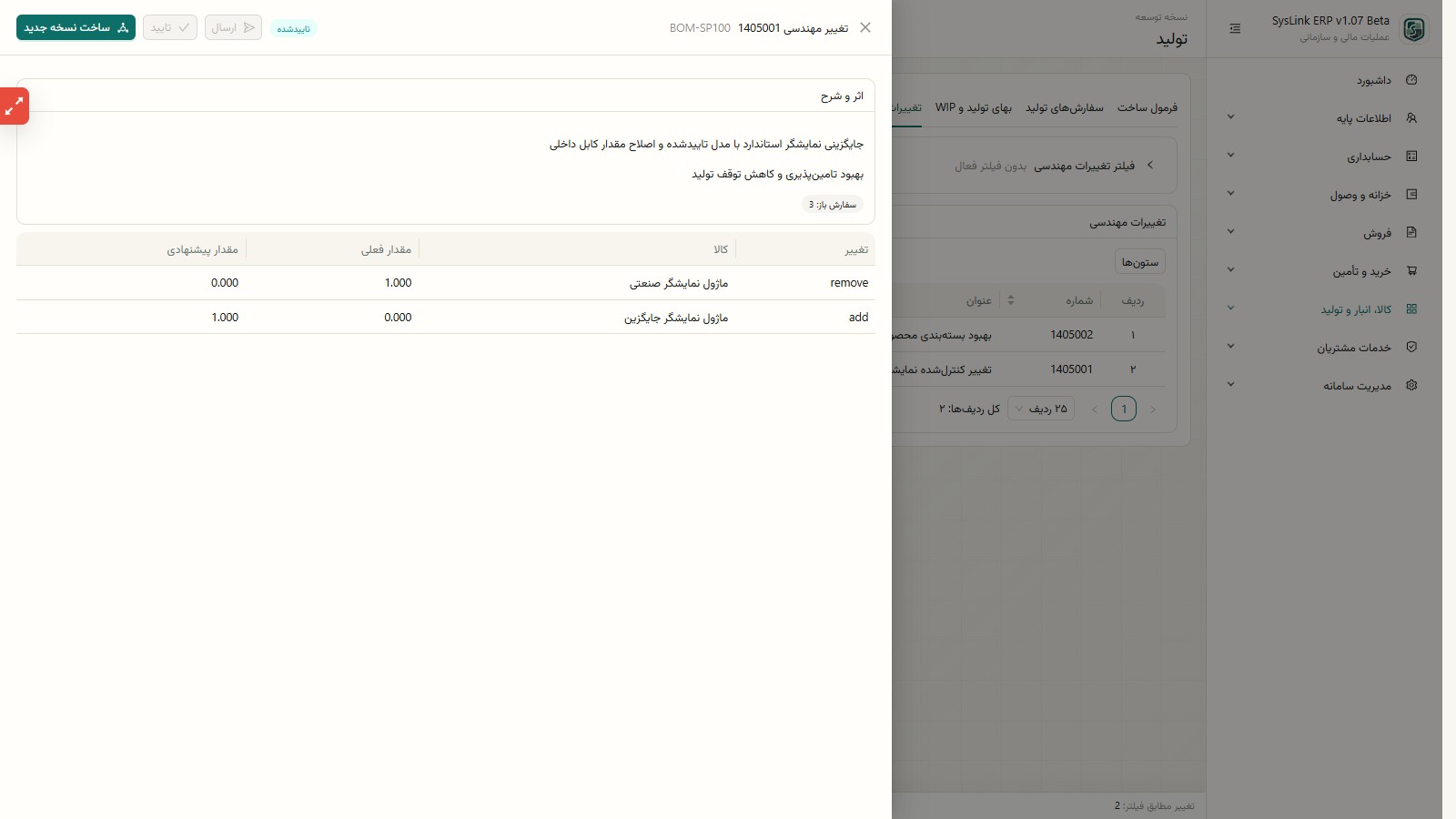

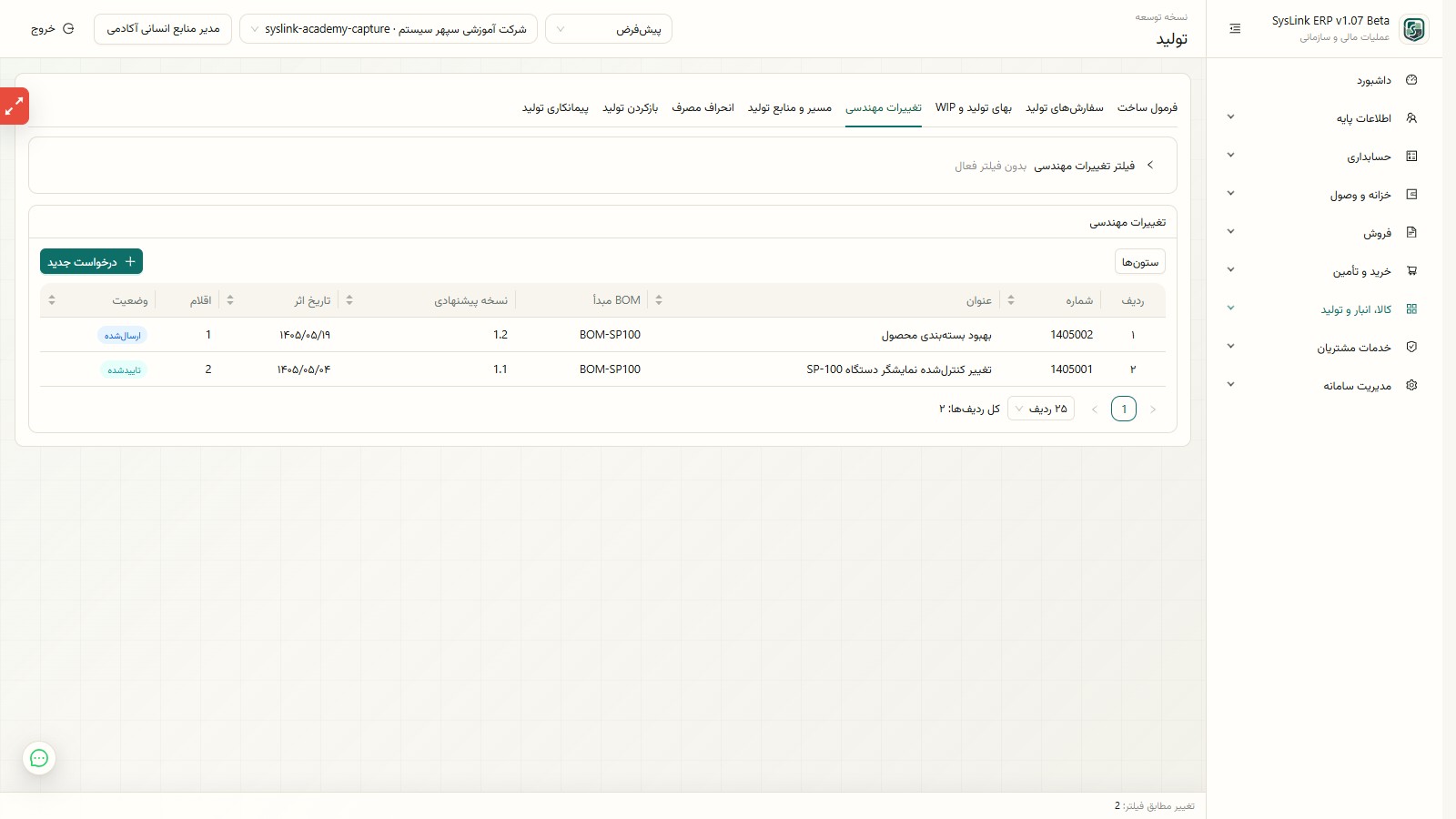

ثبت درخواست تغییر مهندسی

عنوان، فرمول مبدأ، نسخه پیشنهادی، تاریخ اثر، دلیل و خلاصه تغییر را ثبت کنید. برای هر قلم نوع افزودن، اصلاح یا حذف و مقدار پیشنهادی را مشخص کنید.

درخواست بدون دلیل تجاری یا فنی، تاریخ اثر و نسخه مقصد ارسال نشود.
02

بررسی اثر و تأیید تغییر

سفارش‌های باز، موجودی مواد، هزینه، کیفیت و اسناد فنی متأثر را بررسی کنید. پس از تأیید، نسخه جدید فرمول را از همان درخواست بسازید تا ارتباط مبدأ و نسخه جایگزین حفظ شود.

سفارش‌های در جریان پیش از اعمال نسخه جدید تعیین تکلیف شده باشند.
03

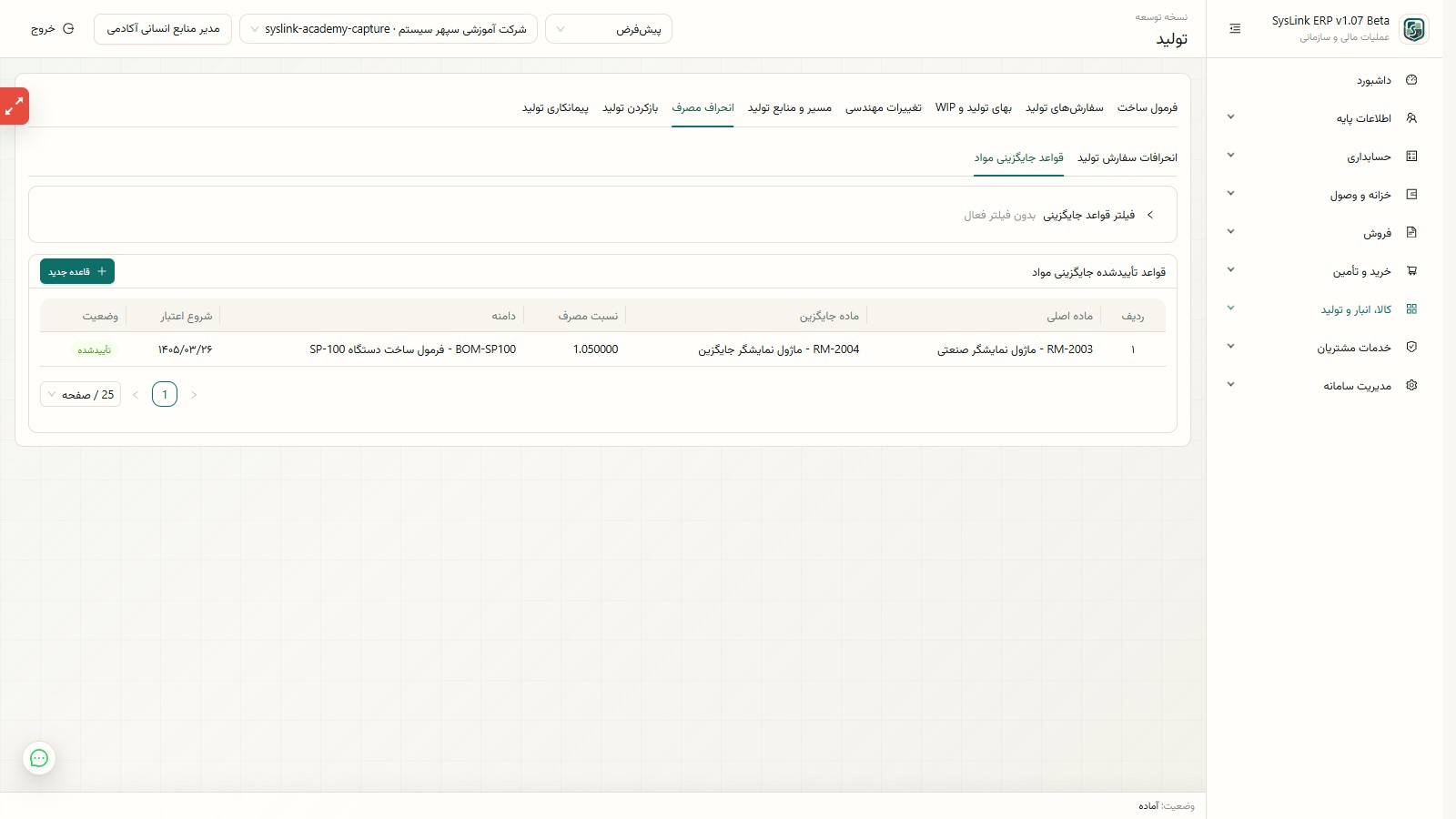

تعریف قاعده ماده جایگزین

ماده اصلی، ماده جایگزین، نسبت مصرف، اولویت، دامنه فرمول، بازه اعتبار و الزام تأیید سفارش را ثبت کنید. دلیل فنی و ملاحظات مصرف باید برای انبار و تولید قابل فهم باشند.

دو قاعده فعال با اولویت و بازه متعارض برای یک ماده و فرمول وجود نداشته باشند.
04

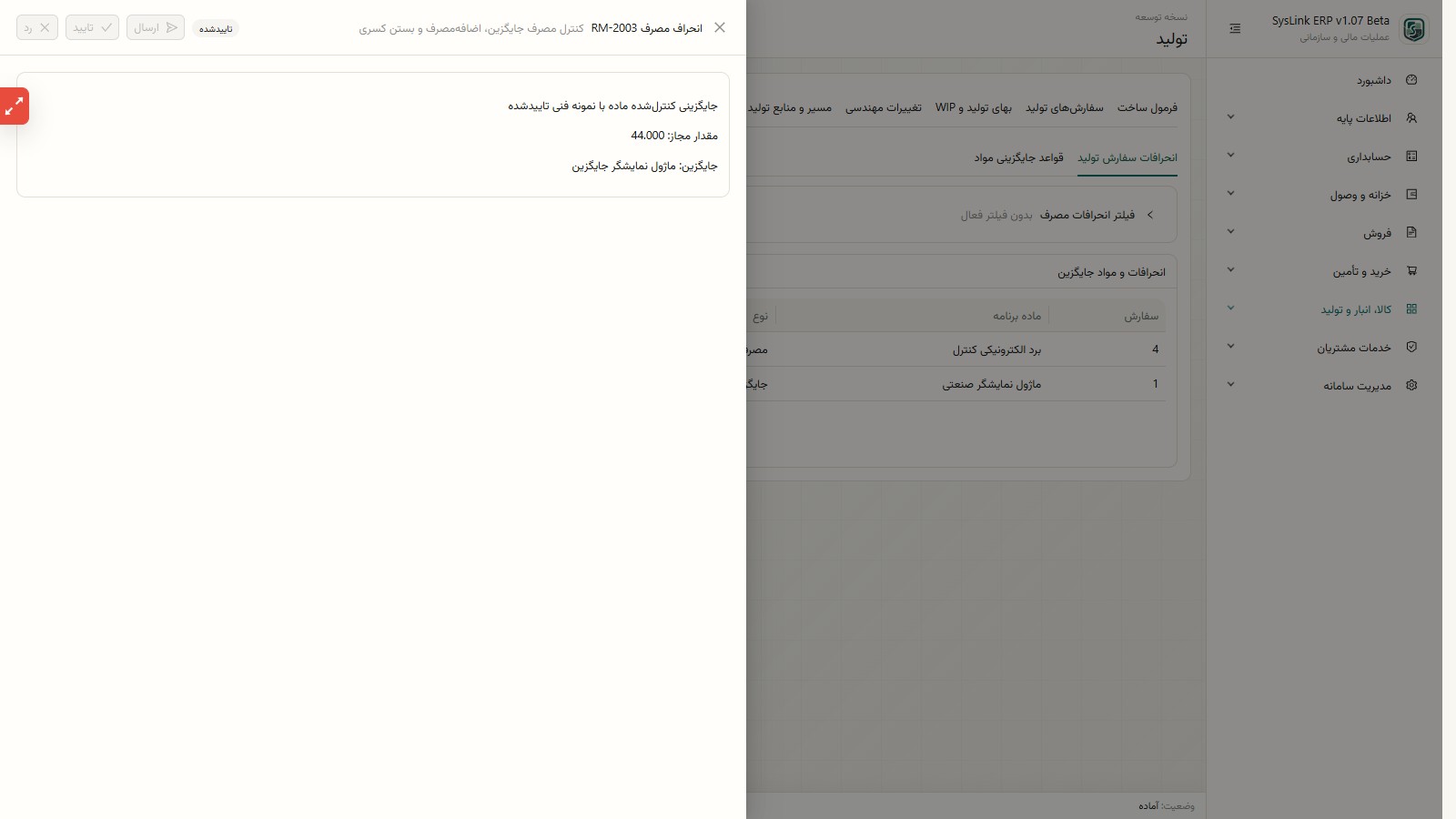

ثبت انحراف روی سفارش تولید

برای جایگزینی، مصرف اضافه یا بستن کسری، سفارش و ردیف ماده را انتخاب و مقدار و دلیل را ثبت کنید. درخواست باید پیش از اثر عملیاتی تأیید شود و ماده جایگزین فقط در دامنه مجاز مصرف گردد.

مقدار تأییدشده با مصرف واقعی و گردش انبار همان سفارش تطبیق داشته باشد.

کنترل نهایی

بعد از انجام کار چه چیزی را بررسی کنیم؟

01

نسخه قبلی فرمول برای گزارش تاریخی حذف یا بازنویسی نشود.

02

ماده جایگزین از نظر واحد، نسبت مصرف و کنترل کیفیت سازگار باشد.

03

هر انحراف به سفارش، ردیف ماده، درخواست‌کننده و تأییدکننده متصل باشد.

خطاهای رایج

مواردی که نباید از کنارشان عبور کرد

01

ویرایش مستقیم فرمول فعال برای رفع فوری کمبود

02

تعریف جایگزین بدون نسبت مصرف یا محدوده اعتبار

03

مصرف ماده جایگزین پیش از تأیید انحراف

خروجی مورد انتظار

بعد از پایان این آموزش باید به این نتیجه برسید

پرونده تغییر مهندسی قابل حسابرسینسخه جدید و کنترل‌شده فرمول ساختسابقه جایگزینی و انحراف مصرف هر سفارش

راهنمای اجرایی تکمیلی

چطور این آموزش را در کار واقعی اجرا کنیم؟

صفحه «تغییر مهندسی و جایگزینی کنترل‌شده مواد» باید فقط به خواندن چند مرحله محدود نشود. قبل از اجرای عملی، کاربر باید بداند این کار در کدام شرکت فعال، با کدام نقش، در کدام مسیر پنل و روی کدام داده انجام می‌شود. اگر مسیر اجرا روشن نباشد، حتی یک عملیات ساده می‌تواند باعث گزارش اشتباه، دسترسی نامناسب یا اختلاف بین واحدهای فروش، خرید، انبار، خزانه و حسابداری شود.

مخاطب این راهنما مهندسی محصول، برنامه‌ریز مواد، کنترل کیفیت، مدیر تولید و انباردار است و به همین دلیل باید نتیجه کار برای نقش‌های مختلف قابل توضیح باشد. کاربر عملیاتی باید بداند چه چیزی را ثبت می‌کند، حسابدار باید اثر مالی را ببیند، مدیر باید خروجی قابل اتکا بگیرد و مدیر سیستم باید مطمئن باشد دسترسی‌ها با مسئولیت واقعی افراد هماهنگ است.

مسیر پیشنهادی کنترلکالا، انبار و تولید ← تولید ← تغییرات مهندسی و انحراف مصرف
01

پرونده تغییر مهندسی قابل حسابرسی

02

نسخه جدید و کنترل‌شده فرمول ساخت

03

سابقه جایگزینی و انحراف مصرف هر سفارش

کنترل و audit

قبل از اتکا به خروجی، این موارد را بررسی کنید

در ERP تجاری، خروجی زمانی قابل اتکا است که مسیر ایجاد آن روشن باشد. اگر یک رکورد از عملیات مبدأ ساخته شده، اصلاح آن هم باید از همان مبدأ انجام شود. همچنین هر تغییر مهم باید دلیل، کاربر، زمان و اثر قابل پیگیری داشته باشد تا بعداً در گزارش رسمی، بستن دوره یا بررسی اختلاف بتوان علت عدد را توضیح داد.

کنترلاقدام پیشنهادی
01نسخه قبلی فرمول برای گزارش تاریخی حذف یا بازنویسی نشود.
02ماده جایگزین از نظر واحد، نسبت مصرف و کنترل کیفیت سازگار باشد.
03هر انحراف به سفارش، ردیف ماده، درخواست‌کننده و تأییدکننده متصل باشد.

تمرین کنترل روزانه

بعد از خواندن این راهنما، چه چیزی باید در پنل تست شود؟

برای اینکه آموزش «تغییر مهندسی و جایگزینی کنترل‌شده مواد» به استفاده واقعی تبدیل شود، یک سناریوی کوچک اما کامل را اجرا کنید. داده نمونه باید به همان شکلی باشد که کاربر در روز کاری با آن روبه‌رو می‌شود: شرکت فعال، تاریخ درست، طرف حساب یا کالا، وضعیت سند و نقش کاربر باید مشخص باشد. سپس خروجی را از مسیر گزارش کنترل کنید تا معلوم شود عملیات فقط در فرم ثبت نشده، بلکه در گزارش‌های وابسته هم اثر قابل توضیح دارد.

اگر این تمرین برای چند نقش انجام شود، کیفیت استقرار بهتر می‌شود. کاربر عملیاتی مسیر ثبت را می‌بیند، حسابدار اثر مالی یا کنترلی را بررسی می‌کند، مدیر خروجی تصمیم‌گیری را می‌سنجد و مدیر سیستم مطمئن می‌شود داده شرکت‌ها و دسترسی‌ها با هم مخلوط نشده‌اند. این مدل مرور باعث می‌شود خطا قبل از ورود داده واقعی پیدا شود، نه هنگام بستن دوره یا تهیه گزارش رسمی.

مرحله کنترل

یک نمونه عملیات واقعی را انتخاب کنید و مسیر آن را از شروع تا گزارش نهایی دنبال کنید.

مرحله کنترل

همان عملیات را با نقش کاربر محدودتر بررسی کنید تا مطمئن شوید فقط داده و اقدام مجاز دیده می‌شود.

مرحله کنترل

گزارش وابسته را بعد از ثبت یا اصلاح عملیات دوباره بازبینی کنید و اختلاف عدد را یادداشت کنید.

مرحله کنترل

اگر خطایی رخ داد، پیام خطا، داده مبدأ و اثر گزارش را کنار هم بررسی کنید؛ اصلاح نباید فقط روی خروجی انجام شود.

ریسک‌های رایج

چه چیزهایی باعث خطا در استفاده از این بخش می‌شود؟

بیشترین خطاها زمانی رخ می‌دهد که کاربر فقط فرم را پر می‌کند اما به وابستگی‌های بعدی توجه ندارد. برای مثال، اگر عملیات روی طرف حساب، کالا، سند، پرداخت یا دوره مالی اثر می‌گذارد، باید مطمئن شوید گزارش وابسته هم بعد از ثبت قابل توضیح است. در سامانه چندشرکتی، این کنترل اهمیت بیشتری دارد چون داده هر شرکت باید از شرکت‌های دیگر جدا بماند.

اگر در این صفحه با عملیات مالی، انبار، خزانه، حقوق یا مالیات سروکار دارید، هیچ اصلاحی نباید صرفاً برای درست شدن ظاهر گزارش انجام شود. ابتدا داده مبدأ، وضعیت تایید، دوره مالی، وابستگی سند و سطح دسترسی را بررسی کنید؛ بعد تصمیم بگیرید اصلاح، ابطال یا ثبت تکمیلی لازم است.

ویرایش مستقیم فرمول فعال برای رفع فوری کمبودتعریف جایگزین بدون نسبت مصرف یا محدوده اعتبارمصرف ماده جایگزین پیش از تأیید انحراف

تحویل به تیم

چه چیزهایی باید قبل از استفاده عمومی روشن باشد؟

راهنمای SysLink زمانی کامل است که بعد از آموزش، مسئولیت هر نقش روشن باشد. اگر کاربر نداند چه داده‌ای را وارد می‌کند، تأییدکننده نداند چه چیزی را کنترل می‌کند یا مدیر نداند گزارش از کدام منبع ساخته شده، حتی بهترین پنل هم به مرور به فایل‌های موازی و اصلاح دستی برمی‌گردد. بنابراین بهتر است تیم، بعد از مطالعه راهنما، یک چک‌لیست کوتاه برای اجرای همان فرآیند آماده کند.

مسئول ورود داده بداند کدام فیلدها اجباری‌اند و چرا بدون آن‌ها گزارش قابل اتکا نیست.مسئول تأیید بداند چه چیزی را کنترل می‌کند: مبلغ، تاریخ، طرف حساب، کالا، وضعیت یا اثر مالی.مدیر یا حسابدار بداند خروجی این بخش در کدام گزارش بعدی دیده می‌شود.مدیر سیستم بداند کدام نقش‌ها مجاز به مشاهده، اصلاح، تأیید یا ابطال عملیات هستند.

آموزش‌های مرتبط

برای کامل شدن جریان کاری، این بخش‌ها را هم ببینید

آموزش محصول

برای اجرای دقیق‌تر، آموزش را با داده نمونه انجام دهید

اگر این عملیات به فروش، خرید، انبار، خزانه یا حسابداری وصل است، بعد از ثبت، گزارش مرتبط را هم کنترل کنید.

درخواست دمو SysLink ERP
